策劃:趙洪松 黃中朝
文字:唐曉安 李先宏 圖片:楊平

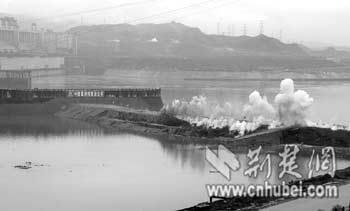

爆破拆除現場。

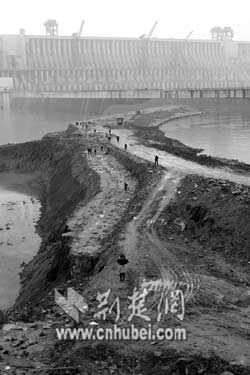

爆破前的圍堰。

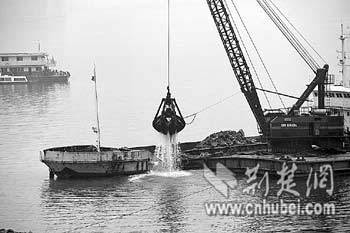

爆破后的除渣施工。
見證三峽“最后一爆”
一
綿綿春雨中,薄霧輕鎖巍巍大壩。
三峽大壩右岸臨時搭建的右岸三期下游圍堰爆破拆除觀禮臺上,歡聲笑語,氣氛輕松。爆破指揮長、中國三峽總公司副總經理曹廣晶,不時與觀禮嘉賓們開著玩笑。
曹廣晶告訴記者:“此次爆破是三峽工程最后一次大爆破。相比去年上游RCC圍堰爆破而言,爆破的要求、難度都要小得多!
離起爆還有半個小時,一直下個不停的大雨,驟然停止。老天爺也似乎在為爆破成功祝福!捌鸨!”15時,曹廣晶一聲令下,炮工輕按起爆器,只見一道電光,從右岸護坡與圍堰防滲墻連接處向左迅速閃過,隨之而起的是“噼噼啪啪”的炮聲和一道道硝煙。響聲過后,爆破結束。盡管圍堰防滲墻仍靜臥在江中,但其水下的高噴防滲結構已被炸碎,爆破圓滿成功!
“右岸三期下游圍堰的爆破拆除,是三峽工程的又一標志性事件。它標志著三峽大壩將首次實現上游和下游全面擋水,也標志著右岸廠房土建施工已基本結束,為機組發電創造了條件!辈軓V晶說。
二
2月27日下午,雨霧中的爆破現場一片寂靜。6條長90米、直徑0.6米的吸水鋼管已停止向圍堰基坑內充水;觾,一泓江水微波蕩漾。

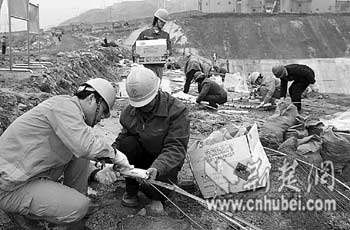

在泥濘的堰頂上,年輕的侯國榮正冒著霏霏細雨,指揮十幾名身著防爆服的工人,進行爆破網絡連接作業。作為爆破的現場負責人,侯國榮和他的伙伴們從春節前就奮戰在工地上,一天也沒有休息。
侯國榮所在的葛洲壩集團易普力公司,去年6月出色地完成了“天下第一爆”任務,順利地拆除了三期上游碾壓混凝土圍堰。
為確保爆破萬無一失,大年初四,公司總工程師李宏兵就從重慶趕到工地督戰!氨齐y度并不小,我們不敢有絲毫的馬虎。”李宏兵說,防滲墻高24米,墻體不均質、不等厚,爆破時既要將防滲墻混凝土炸碎,又要將預埋灌漿鋼管炸斷,爆破難度可想而知。

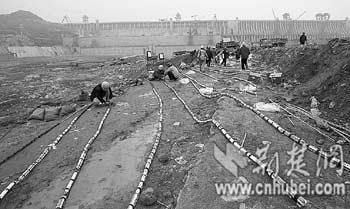

為確保爆破成功,此次爆破采用一次鉆孔爆破方式進行。技術人員將防滲墻分成6塊,在起爆點和高低渠交接處分別設置了四排炮孔。同時,為減少震動,還設置了預裂孔和緩沖孔。
此次爆破的準備工作從去年12月開始。承擔右岸下游圍堰拆除工程的葛洲壩集團三峽指揮部,在短短的時間里完成了水上開挖110多萬立方米。2月23日,基坑開始進水,并通過國務院驗收組的驗收,具備爆破條件。按原定計劃,準時實施爆破。
葛洲壩集團三峽工程施工指揮部副指揮易作成說:“經歷了三峽工程幾乎所有重大節點工期高難度施工考驗的葛洲壩人,將對爆破后的圍堰進行全面開挖,確保右岸首批3臺機組如期發電!
三
隨著右岸三期下游圍堰的成功爆破拆除,舉世矚目的三峽工程接近尾聲,進入以建設為主到以運行為主的新階段,樞紐的綜合效益逐漸發揮!叭径,右岸第一批機組將投產發電。其中22號機組7月投產發電,26號機組8月投產發電,18號機組9月投產發電。三峽工程今年的發電量預計達到786億度!痹诒魄暗男侣勍鈺希軓V晶信心十足地向新聞界宣布。
曹廣晶介紹,2007年,三峽工程施工組織緊密圍繞安全度汛和機組安裝投產進行。汛前要完成全部導流底孔的封堵及至少11個表孔恢復,并具備過流條件;5月中上旬北線第一閘首完建,具備擋水條件,6月底船閘完建結束,恢復雙線通航。
“今年汛期大壩的防汛標準為千年一遇,三峽工程將首次發揮初期防洪作用!辈軓V晶說。
經過十幾年的建設,三峽工程的建設者們面對一個又一個世界級的難題,創造了一項又一項世界第一。右岸三期下游圍堰成功爆破的春雷般的驟響,向世人宣布,舉世矚目的三峽工程,如今已到了全面收獲的季節!
六問三峽“最后一爆”
昨日下午3時,三峽工程右岸三期下游土石圍堰準時起爆并“功成身退”。之際,記者就相關問題采訪了三峽總公司副總經理曹廣晶及承擔爆破作業的葛洲壩集團易普力公司負責人侯國榮。
記者:為什么要拆除右岸下游土石圍堰?
曹廣晶:根據三峽右岸電站機組運行時過流斷面要求,三期下游土石圍堰需全部拆除至原建基面(即導流明渠底高程)。
右岸三期下游土石圍堰拆除工作于去年12月開始,按三峽工程總進度安排,圍堰水下開挖斷面必須滿足今年6月右岸首批3臺發電機組有水調試和今年7月3臺發電機組運行發電時的尾水過流條件。
記者:右岸下游土石圍堰是怎么形成的?
曹廣晶:為確保三峽右岸主體工程干地施工,2002年11月,三峽工程在成功實現導流明渠截流后填筑形成三峽右岸三期上、下游土石圍堰。在上、下游圍堰的保護下,澆筑三期碾壓混凝土圍堰至堰頂高程140米,然后由下游土石圍堰與三期碾壓混凝土圍堰及一期工程已建成的縱向圍堰共同形成三期基坑。
記者:此次右岸下游土石圍堰爆破能稱之為三峽工程“最后一爆”嗎?
曹廣晶:此次爆破后,三峽工地再沒有大規模爆破作業了。此次爆破,意味著三期下游圍堰完成歷史使命,標志著三峽工地土建工程基本結束。
記者:右岸下游土石圍堰拆除包括哪些?
侯國榮:右岸下游土石圍堰填筑料及防滲墻的拆除等項目,水上拆除117.1萬立方米,水下拆除84.6萬立方米,防滲墻拆除0.87萬平方米。工期預計3個月。
防滲墻采用一次鉆孔爆破方式進行拆除,左側拆除至混凝土縱向圍堰,右側拆除至導流明渠混凝土護坡,下部拆除至導流明渠底部高程。為此,防滲墻爆破鉆炮孔482個,總裝炸藥21.4噸,使用非電雷管3806發。
記者:爆破拆除難在哪?侯國榮:右岸下游土石圍堰拆除工程量大、工期緊、施工強度高,施工技術要求高。
此次爆破規模、技術難度雖不及8月前的三峽三期RCC圍堰爆破,但高噴防滲墻爆破拆除時既要將混凝土炸碎,又要將預埋灌漿鋼管炸斷,且墻體本身不均質、不等厚,增加了爆破難度。同時,圍堰拆除水下開挖深度較深,最大水下拆除深度達22米,加上當初三峽截流時水下拋投大量合金鋼網石兜,多個網石兜采用鋼絲繩串連在一起,加上拋投的特大塊石,拆除時有較大困難。
記者:如何確保爆破時周邊重要建筑物安全?
侯國榮:此次爆破采取的控制性爆破。為確保爆破點右側導流明渠混凝土護坡安全,爆破前,增加了裂孔和緩沖孔,以減少震動;同時,施工人員向圍堰內注水,以減小水擊波對大壩影響。此外,為了防止爆破時飛石傷人,爆破前每個炮孔頂部都鋪設有沙袋。
三期圍堰的來龍去脈
圍堰,是水利工程中的一種臨時擋水建筑物,通過將河床截斷保證建筑物在干地施工。三峽工程建設期間,共建筑了三期圍堰。
1993年10月,三峽工程一期圍堰在右岸開始施工。在中堡島左側及后河上下游修筑了一期土石圍堰,形成基坑。然后抽干基坑內積水在圍堰保護下挖除中堡島,擴寬后河修建導流明渠和混凝土縱向圍堰,為大壩建設做準備。1997年7月,完成任務的一期圍堰被拆除。
1997年11月大江截流后,三峽工程二期上、下游橫向圍堰在左岸動工,此圍堰將長江主河床截斷,與一期形成的混凝土縱向圍堰共同形成二期基坑。在基坑內建起了泄洪壩段、左岸廠房壩段及電站廠房等主體建筑物。2002年5月和7月,先后拆除了二期上、下土石橫向圍堰。
2002年12月在導流明渠內進行了第三次截流,修建右岸三期上游碾壓混凝土圍堰(RCC圍堰)和下游土石圍堰,與一期工程建成的縱向圍堰共同形成右岸基坑,基坑內建起右岸廠房壩段和右岸電站廠房。去年6月,右岸三期上游RCC圍堰被爆破拆除。
|
